Millonaria sanción a EPM por retrasos en la operación de Hidroituango

La central debía empezar a funcionar en diciembre del 2018. Según auditorías, arrancaría en septiembre del 2023.

Hidroituango

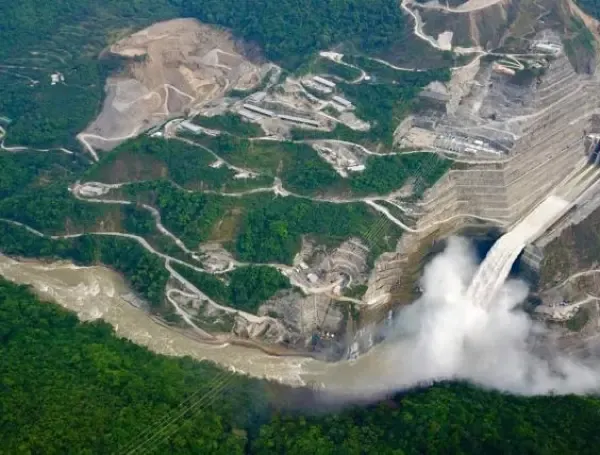

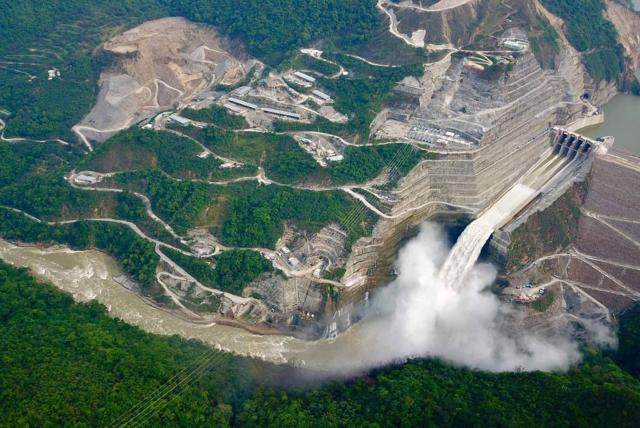

Hidroituango tenía pronosticado empezar a funcionar el 1 de diciembre del 2018.

Archivo EL TIEMPO

POR:
Portafolio
noviembre 25 de 2021 - 12:39 p. m.
2021-11-25

La Superintendencia de Servicios Públicos (Superservicios), mediante Resolución 20212400710405 del 18 de noviembre de 2021, impuso una sanción por más de $1.800 millones ($1.817'052.000) al Grupo EPM por no iniciar la operación del proyecto de la Central Hidroeléctrica de Ituango (Hidroituango), que estaba programada para el 1 de diciembre de 2018.

(Vea: EPM negocia prórroga de contrato de Hidroituango).

El anuncio fue hecho por la misma administración del conglomerado antioaqueño a través de un comunicado en información relevante de la Superintendencia Financiera (Superfinanciera), agregando que interpondrá los recursos otorgados por la ley frente a la millonaria multa.

(Vea: Con fondo, EPM busca autoasegurar Hidroituango por US$23 millones).

Cabe resaltar que el retraso para la entrada en operación comercial de Hidroituango lleva cerca de 1.200 días, con un camino que sigue aún con el camino sin despejarse.

Las auditorías externas de la firma Deloitte, contratadas por XM, administrador del Mercado de Energía Mayorista (MEM) y operador del Sistema Interconectado Nacional (SIN), también estiman que el megaproyecto comenzaría a entregar energía al SIN hasta el 10 de septiembre de 2023.

(Vea: ‘EPM no está bien’: las fallas que encontró la Superservicios).
